PROJET D’AMÉNAGEMENT DE TAOUSSA

Le projet d’aménagement du barrage de Taoussa est un barrage hydroélectrique situé sur le fleuve Niger au Mali dont la  construction a débuté le 06 février 2010.

Situé à 130 km à l’ouest de Gao, près de Bourem,  la zone d’influence de cette retenue s’étendra jusqu’à Koryoumé région de Tombouctou. D’un Coût total de 212,967 milliards de F CFA, ce projet devrait contribuer au développement durable des Régions du Nord du Mali par la mise en valeur des ressources naturelles du bassin du fleuve Niger dans la boucle du Niger visant à :

  • Rétablir la sécurité alimentaire;
  • Contribuer au désenclavement de la zone .
  • Minimiser l’impact des déficits pluviométriques sur le régime du fleuve Niger ;
  • Favoriser la restauration des écosystèmes, et ;
  • Assurer la couverture énergétique de la zone ;
  • Créer un réel pôle de développement dans la vallée

COMPOSANTES DU PROJET

  • la route d’accès Gao –Taoussa au site du Projet (130 km)
  • les aménagements hydro agricoles (139 000 ha aménageables)

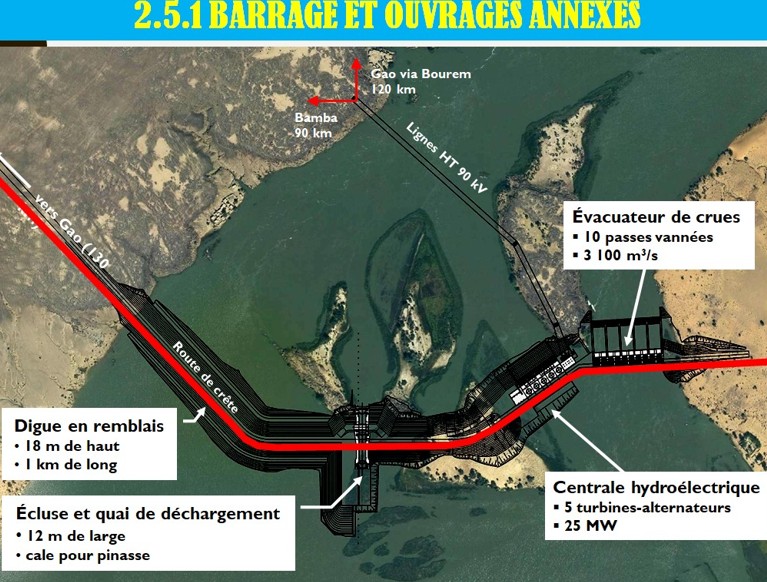

  • le barrage et ouvrages annexes
  •  l’équipement de la centrale hydroélectrique de 25 MW, lignes électriques de 90 KV, 210 Km et postes
  • les mesures environnementales et sociales du projet
  • la cité du maître d’ouvrage
  • la gestion du projet y compris les mesures sécuritaires de la zone.

ACTIVITÉS RÉALISÉES

De la pose de la première pierre le 06 février 2010 à nos jours, les Tavaux exécutés dans le cadre de la réalisation du barrage sont :

  • Pour le Barrage: Pas de réalisation physique, Marchés relatifs aux travaux dans le circuit de signature du MEF depuis décembre 2022
  • Route : Réalisation physique : 16%, sélection de nouveaux prestataires pour l’achèvement des travaux et projets de marchés en attente d’introduction dans le circuit d’approbation du CM
  • Aménagement hydroagricole : DAO et DP élaborés pour les aménagements de compensation de 3 500 ha, Schéma directeur élaboré pour l’aménagement de 139 000 ha à long terme;
  • Équipement de la centrale, lignes et postes : Marché des travaux signé depuis 2016 mais le démarrage est lié à ceux du barrage;
  • Mesures environnementales et sociales : Reconstruction en cours des deux villages prioritaires (Taoussa, 85% et Chabaria, 10%) pour libérer l’emprise des travaux;
  • Gestion du Projet : Construction de 10 villas de la Cité du Maitre d’ouvrage, de la base de l’armée sur le site du Projet;
  • Actualisation des études du Projet : Recherche du financement de l’étude en cours  auprès de la BID pour la mise en place d’un nouveau plan de financement;
  • Taux d’exécution financière globale : 8,93%
